四川广元昭化省级经开区绿色材料产业园区基础设施建设项目(一期)

来源:勘测分院 发布日期:2025年11月6日 访问次数:10


项目名称:四川广元昭化省级经开区绿色材料产业园区基础设施建设项目(一期)

合作方:广元市京兆建设有限公司

实施时间:2024年11月13日-2025年4月15日

项目规模:四川广元昭化省级经开区绿色材料产业园区基础设施建设项目(一期)位于四川省广元市昭化区元坝镇,用地面积1658亩、总建筑面积55.1万平方米,主要建筑物为:高强密度板压贴车间、三聚氰胺贴面车间、深加工车间、高密度纤维板车间、FOSB车间、维修车间、锯屑处理车间、刨片间、机修车间、1#家具车间、2#家具车间、胶合板主车间、1#单板处理车间、2#单板处理车间、制胶车间、单板整理车间、单板干燥车间、削片间、1#长材刨片间、2#长材刨片间、废单板处理车间、废单板削片间、1#~3#原料处理车间(二期)、干燥变电所、中心变电所&空压间、变电所、1#~2#泵房、1#~2#固废间、办公楼、食堂、1#~4#宿舍、1#~4#门卫等此外还包括项目基础设施配套的土石方工程、地基处理、边坡挡土墙、桥梁工程、场地排水工程及南北侧箱涵改建工程。本案例主要包括土石方工程、地基处理及边坡挡土墙工程三个子项。其中土石方子项计算总面积为1.21平方千米;地基处理子项采用强夯法处理面积约64.9万平方米,处理厚度7-21米不等,软基采用水泥土搅拌桩处理面积约2.3万平方米,处理厚度7-10m;边坡挡土墙子项总长约5324m,高度一般10-23m,个别段3-6m,主要为填方边坡防护,采用旋挖桩板墙、衡重式挡土墙及混凝土拱形骨架喷播植草防护。



核心服务:1、利用建设单位提供的原始地形图、初勘资料及场地总平图,在3天内完成了场地土石方概算,场地红线内土方开挖量约124万方、土石开挖量约315万方,回填土方约508万方,为土石方施工招标提供了工作量依据。2、场地回填土区域广,回填厚度大,项目组对高压旋喷桩、预应力管桩及分层强夯法处理深厚填土进行比选,择优选择了施工技术成熟、施工速度快、工程造价较低且有丰富的地区经验的分层强夯法处理场地填土。3、强夯方案选择处理质量易控制、处理效果好的分层夯实法,根据回填厚度分2-3次回填夯实,每层厚度6-8m,采用2遍点夯,单击夯击能6000kN·m,以及2遍满夯,单击夯击能2000kN·m。4、因地块一、地块二临平乐河两侧存在6-9m厚的软塑-可塑状粉质黏土,在项目回填强夯过程中,回填加载叠加强夯震动荷载,导致沿河段软土区域坡脚地面普遍隆起、土体向外推移挤压平乐河原有护岸至破坏。为稳定坡脚地层不致桩板墙在施工过程中被剪断,采用水泥土搅拌桩进行软土加固,桩径0.7m,桩距1.2m,采用正三角形布置。5、根据场地四周地质情况、净用地控制线与用地红线间距大小以及边坡支护高度,有针对性地布置旋挖桩板墙、衡重式挡土墙进行边坡支护。本项目共布置587根旋挖桩,桩径1.2m,桩长15-25m,边坡安全等级为一级段桩间距2.5m,边坡安全等级为二级段桩间距为3.0m。为控制桩顶位移,桩身设置1-3道不等锚索。衡重式挡土墙共891.4延米,高度一般4-7m不等。6、为平衡场地内的土石方,建议将地块一东北角的污水区域整体降低6m,即减少了场地外借土石方缺口,也减少了该段的支护高度,同时也减少了污水处理区的基础费用,上述方案得到建设单位采纳,综合经济效益显著。

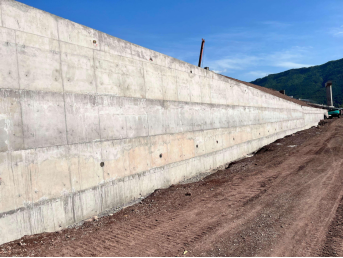

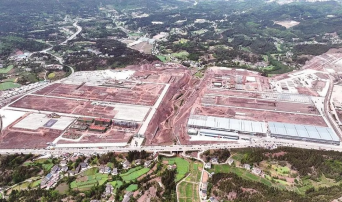

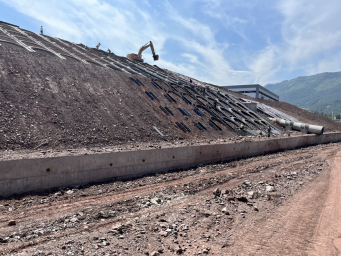

实施成果:本项目工作量大,任务重,时间紧。项目组以快速响应建设单位需求为工作宗旨,加班加点推进设计进度,在拿到正式详细勘察报告后仅一周时间就提交了图审版施工图纸,满足了项目施工进度。项目地基处理子项于2025年2月完成,处理效果良好,跟踪沉降监测数据均在规范允许范围内。桩板墙及衡重式挡土墙子项于2025年6月完成,支护效果优良,迄今为止尚未发现开裂、水平位移过大等不利情况。地基处理及边坡挡土墙支护设计与施工的快速推进,为项目主体厂房施工奠定了良好的基础。本项目设计遵循安全第一、经济合理的宗旨,经多轮择优比选,选择了最安全,最经济的支护方式及地基处理方案,设计工作得到建设单位、施工单位及监理单位的高度好评。



地址:湖南省长沙市城南中路232号 电话:0731-85365808 网址:www.hnafi.com.cn
版权所有:湖南省农林工业勘察设计研究院有限公司 Copyright ©2015 HPGC Corporation, All Rights Reserved 湘ICP备10204714号
